开门红!柬埔寨上达岱水电站首台机组座环蜗壳吊装就位
2025-02-05  来源: 中国欧陆娱乐   [大] [中] [小]

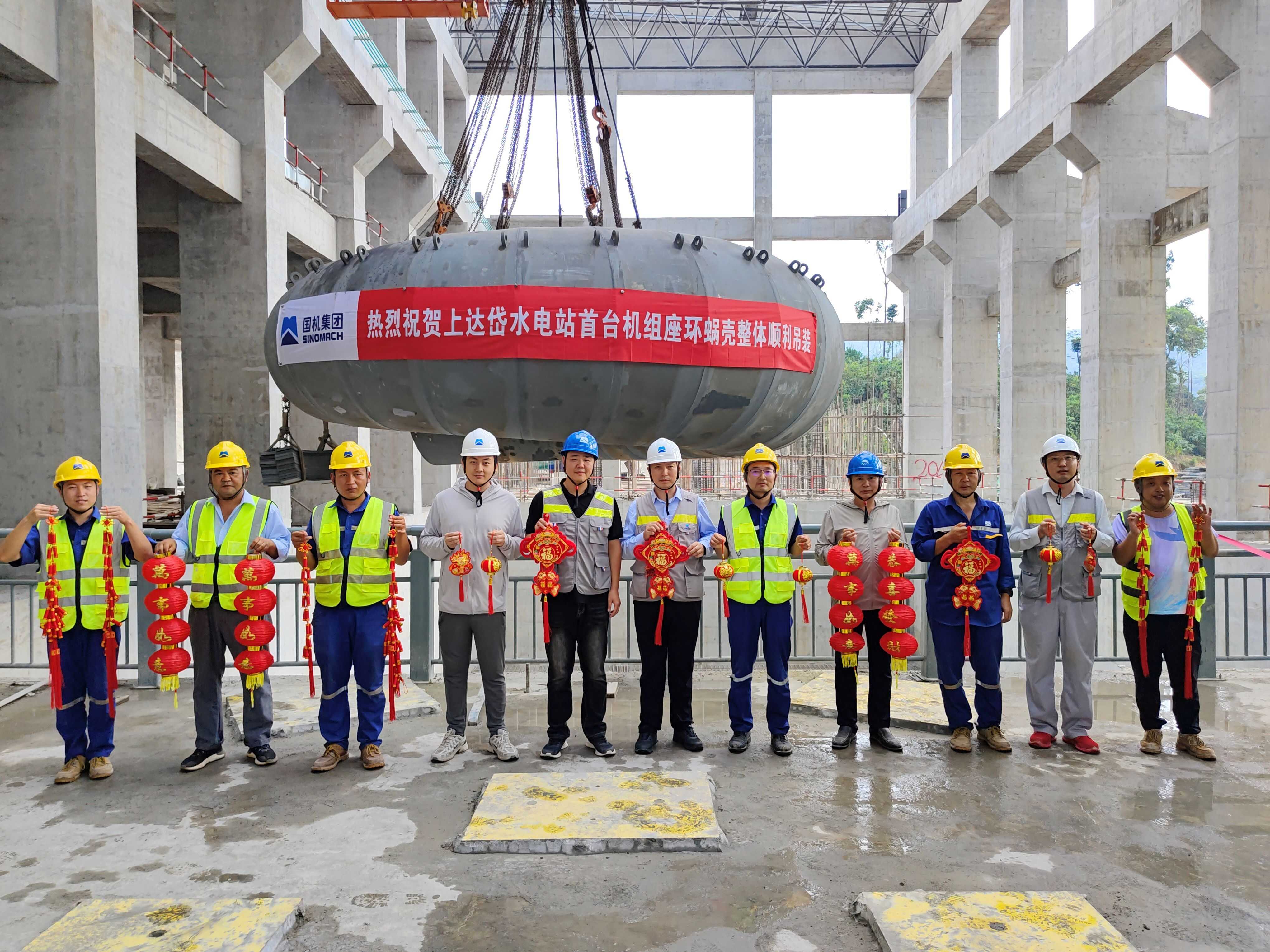

值此新春佳节之际,中国欧陆娱乐上达岱水电站项目建设现场再传喜讯。1 26 日,中国欧陆娱乐承建的柬埔寨上达岱水电站首台机组座环蜗壳顺利吊装就位,完成 2025 年首个重大节点目标,标志着该项目电站机电设备预埋件安装进入高峰期。

为进一步缩短电站建设直线工期,上达岱水电组织设计、监理、生产厂、安装单位进行充分讨论,调整安装工序,将原在机坑内进行座环蜗壳拼装、焊接的工序调整至在安装间进行,最终使机组安装直线工期减少 35 天。

上达岱机组座环蜗壳最大直径约 11.56 米,高度约 3.2 米,总重约 64 吨。座环蜗壳是机电安装过程中吊装尺寸最大的部件,是水电站机组通流的关键设备,承担着引导水流均匀分布流入转轮室,带动水轮机转动,将势能转换为机械能的重要任务。座环蜗壳起吊前,上达岱水电在现场组织开展安全技术交底和吊装操控过程说明,确保所有参与吊装人员熟悉作业内容和作业要求;吊装过程中,与监理一起在现场旁站监督,严格按照既定方案和相关技术要求进行吊装。座环蜗壳的吊装就位,为上达岱电站首台机组按期发电提供了有力保障。

(中国欧陆娱乐 王一鸣 文 / 图)

相关文章
